1.编制依据:
(1)《钢结构工程施工规范》GB50755-2012
(2)《钢结构高强度螺栓连接的设计、施工及验收规程》JGJ82-2011
(3)《高层民用建筑钢结构技术规程》JGJ99-2015
(4)《钢结构工程施工质量验收规范》GB50205-2001
(5)《铝合金结构工程施工质量验收规范》GB50576-2010
2.实施要点:
(1)基础顶面直接作为柱的支承面和基础顶面预埋钢板或支座作为柱的支承面时,其支承面、地脚螺栓(锚栓)位置的允许偏差应符合表1的规定。
检查数量:按柱基数抽查10%,且不应少于3个。
检验方法:用经纬仪、水准仪、全站仪、水平尺和钢尺实测。
表1支承面、地脚螺栓( 铺栓)位置的允许偏差(mm)
(2)采用座浆垫板时,座浆垫板的允许偏差应符合表2的规定。
检查数量:资料全数检查。按柱基数抽查10%,且不应少于3个。
检验方法:用水准仪、全站仪、水平尺和钢尺现场实测。
表2座浆垫板的允许偏差( mm)
(3)采用杯口基础时,杯口尺寸的允许偏差应符合表3的规定。
检查数量:按基础数抽查10%,且不应少于4处。
检验方法:观察及尺量检查。
表3杯口尺寸的允许偏差( mm)
(4)地脚螺栓(锚栓)尺寸的偏差应符合表4的规定。地脚螺栓(锚栓)的螺纹应受到保护。
检查数里:按柱基数抽查10%,且不应少于3个。
检验方法:用钢尺现场实测。
表4地脚螺栓(铺栓)尺寸的允许偏差( mum)

(5)建筑物的定位轴线、基础上柱的定位轴线和标高、地脚螺栓(锚栓)的规格和位置、地脚螺栓(锚栓)紧固应符合设计要求。当设计无要求时,应符合表5的规定。
检查数量:按柱基数抽查10%,且不应少于3个。
检验方法:采用经纬仪、水准仪、全站仪和钢尺实则。
表5建筑物定位轴线、基础上柱的定位轴线和
标高、地脚螺栓(锚栓)的允许偏差(mm)
(6)柱子安装的允许偏差应符合表6的规定。
检查数量:标准柱全部检查:非标准柱抽查10%,且不应少于3根。
检验方法:用全站仪或激光经纬仪和钢尺实测。
表6柱子安装的允许偏差(mm)

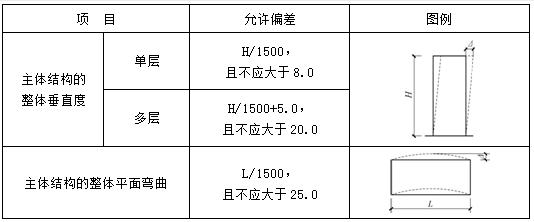

(7)主体结构的整体垂直度和整体平面弯曲的允许偏差应符合表7的规定。
检查数量:对主要里面全部检查。对每个所检查的里面,除两列角柱外,尚应至少选取一列中间柱。
检验方法:采用经纬仪、全站仪等测量。
表7整体垂直度和整体平面弯曲的允许偏差(mm)
(8)单层结构中柱子安装的允许偏差应符合表8的规定。
表8单层结构中柱子安装的允许偏差(mm)

(9)墙架、檩条等次要构件安装的允许偏差应符合表9的规定。
表9墙架、棟条等次要构件安装的允许偏差(mm)
注: H为境架立柱的高度,L为模条或墙梁的长度。

表10平台、梯和防护栏杆安装的允许偏差(mm)
注: H为柱的高度,l为平台梁长度。

(10)多层及高层结构中构件安装的允许偏差应符合表11的规定。
表11多层及高层结构构件安装的允许偏差(mm)

(11)多层及高层结构主体结构总高度的允许偏差应符合表12的规定。
表12多层及高层结构主体结构总高度的允许偏差(mm)
3.表格解析:
(1)轴线:构件的安装轴线。
(2)标高:构件的安装标高。
(3)接触面边缘间隙:设计要求顶紧的节点,相接触的两个平面必须保证有70%紧贴,用0.3mm的塞尺检查,插入深度的面积之和不得大于总面积的30%。边缘最大间隙不得大于0.8mm。
